海欣热力#1炉风机试转成功

来源:未知作者:海欣热力 吴涵发布日期:2019-07-10 10:56

导读:2019年7月1日,海欣热力#1炉引风机、一次风机、二次风机共6台风机满负荷试运行顺利完成。 风机调试前,施工单位编制调试方案,海欣热力项目部、监理部经过严格审核修改案。风机启

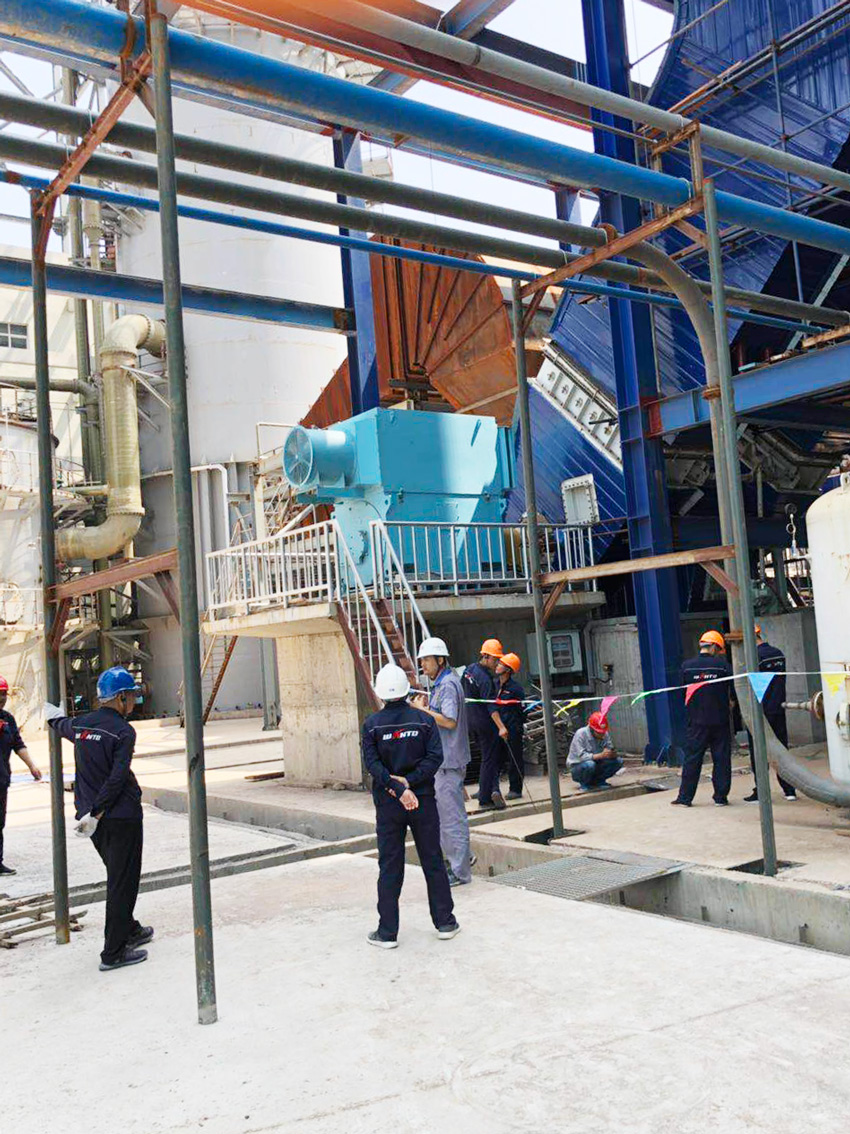

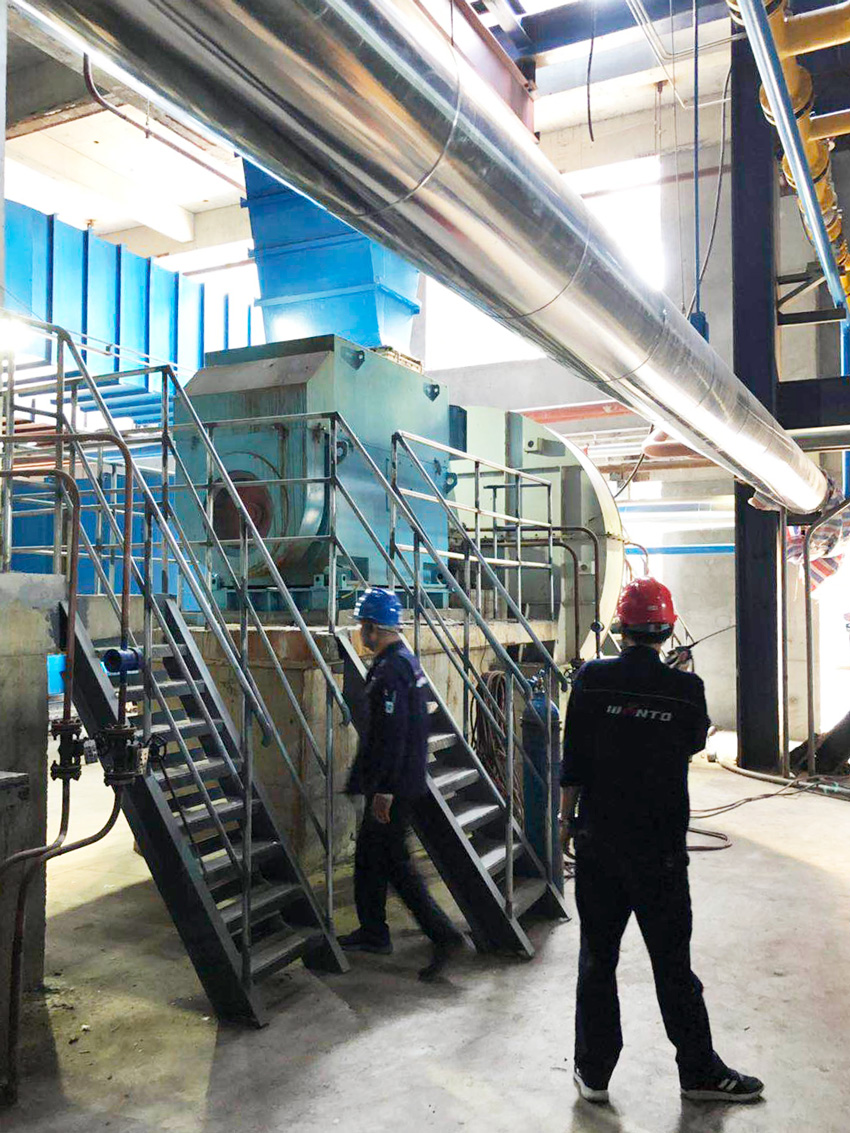

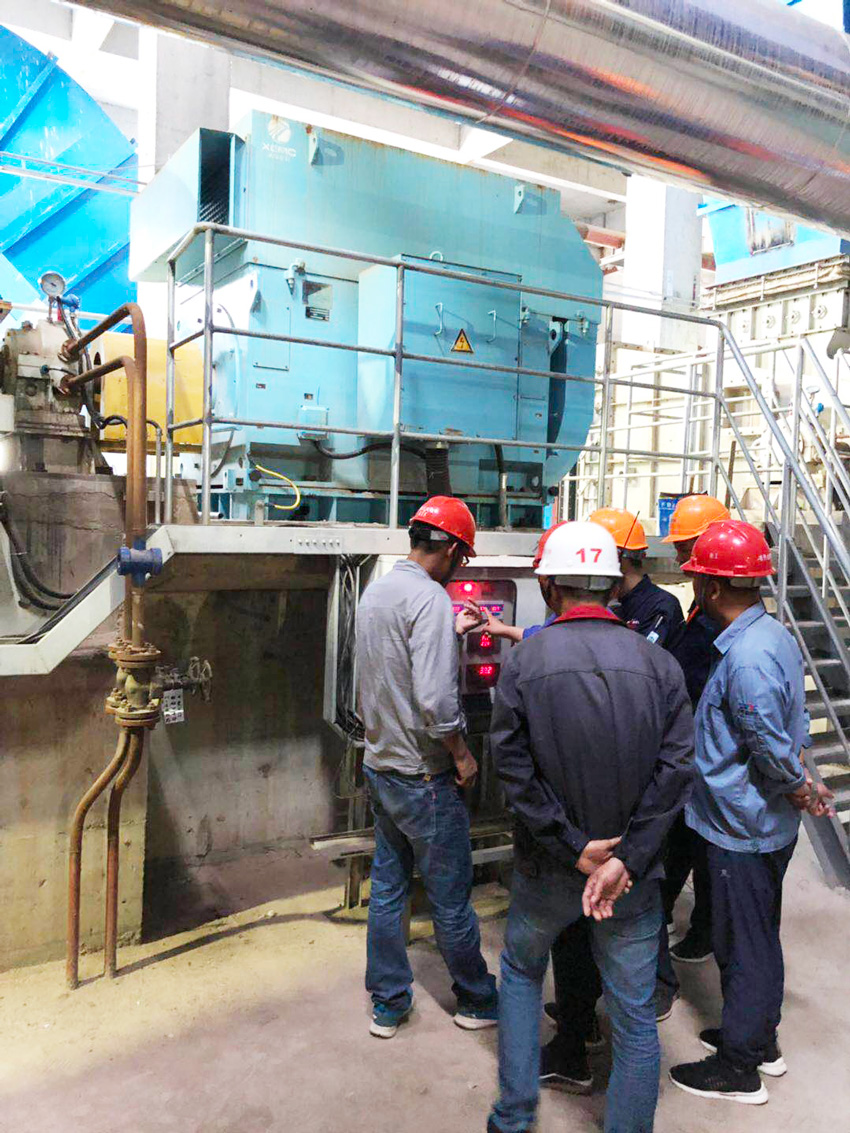

 2019年7月1日,海欣热力#1炉引风机、一次风机、二次风机共6台风机满负荷试运行顺利完成。
      风机调试前,施工单位编制调试方案,海欣热力项目部、监理部经过严格审核修改案。风机启动前,项目部组织监理、施工单位严格排查系统,检查风机冷却水通流、轴承润滑油油位等,确认无隐患。上午10点整,现场检查合格后,施工人员全部撤离现场,调试人员、厂家正式宣布启动风机;10点30分, #1炉6台风机全部启动完成;14点30分,风机运行无任何异常,6台风机达到满负荷试运行;18点,满负荷状态下各项参数全部合格,#1炉风机试转成功!
      调试过程中,我方工作人员严格按照设备操作规程执行,每小时记录风机轴承振动频率、温度,配合调试人员的操作指令,发现问题及时上报,做好缺陷记录等,主控室人员时刻观察锅炉负压变化,及时做出负荷调整,人人干劲十足。
      #1机组风机成功是海欣热力又一重大工程圆满结束,标志着海欣热力向生产运行阶段迈进了一大步!
